1、建渣清运是什么


     渣土即建筑垃圾,是指单位和个人新建、改建、扩建、拆除各类建筑物、构筑物、管网,道路施工,装饰装修房屋等所产生的渣土、弃料及其他废弃物。
     对于渣土的处置,我市有明确的规定,任何单位和个人不得将建筑垃圾与生活垃圾、危险废物混合处置。如果要清运建筑垃圾,排放人应当向建筑垃圾产生地所在区、县市容环境卫生行政管理部门申办证书。并提交处置方案,包括建筑垃圾的分类,排放地点、数量,运输路线,消纳地点,回收利用等事项。建筑垃圾排放人不得将建筑垃圾交由未取得运输资格的运输单位和个人运输。
     建筑垃圾实行分类运输;按照规定的时间、速度和路线行驶;运输至经批准的消纳、综合利用场地。此外,还应保持车辆整洁、密闭装载,不得沿途泄漏、抛撒。


2、服务条款:拆打、改动的墙体只能是非承重墙、非外墙,并经施工方、建设单位同意

或具有相关资质的施工设计单位出具的允许拆打、改动墙体的证明。

2、拆打、改动墙体后,所产生的相关后果由业主自行承担,由此发生的一切相关费用均由业主全额负担。

一﹑拆除范围
拆除范围:3层至6层室内的墙体的门洞开凿。(工程量以甲方终核定的为准) 二﹑拆除费用﹑支付方式及工程期限
1.经双方商定,拆除费用总金额为       元(大写          元整)。 2.经甲方及监理验收合格后一次性付款。 3.施工总工期为     天。 三﹑施工细则及施工原则 1﹑施工细则:
①质量:确保安全,按期拆除,文明施工,环保施工。
②安全:拆除时乙方必须由专人负责安全,并在拆除范围内安放安全标志及安全绳。因无按安全防护措施进行施工,所造成的一切安全事故,均由施工方负责。 ③文明施工:施工过程中,以控制降低噪音,粉尘为主,******解决扰民防尘问题。 2﹑施工原则:先上后下,先里后外,先非承重结构的拆除方法。 四 ﹑施工前的准备工作:
1﹑进行详细的书面技术交底,提供原建筑物的图纸(及地质资料),切断和封堵通往被拆除区域内的一切水﹑电﹑通风等线路及各种管道。
2﹑撤出所需要的设备及物资,施工开始后,非现场施工人员不得进入现场,以防安全事故的发生。
3﹑在施工现场,乙方在拆除前准备防尘措施。
4﹑组织施工有关人员商讨,研究,编制施工组织设计。
5﹑根据现场情况及工程安排,准备必要机械设备,材料,人员等进场,并提前做好关键路口的安全标记及指挥。
6﹑拆除施工中必须采取降尘措施,施工现场采取低噪音﹑低粉尘的施工方法。
7﹑集中堆放的渣土要覆盖绿网并洒水,防止产生扬尘并及时清运出场。 五﹑安全技术措施:
1﹑在拆除作业前,应检查水﹑电管线情况确定全部切断后方可施工。
2﹑电动机械和电动工具必须有漏电保护器,其保护零线的电气连接应符合要求。 3﹑施工人员进行拆除工作时,应该站在专门搭设的脚手架和其他稳固的结构部分上进行操作。操作人员要戴安全帽,手套,安全带等个人防护用品。 4﹑拆除墙体时,严禁采用掏掘和推倒的方法并采取相应的保护措施。 5﹑拆下的物料应及时清理,按品种﹑类别堆放在平整的地面上,高度应符合安全规定,并留有一定的间距,防止倒塌伤人。
6﹑拆除堆放的材料场地,要专人看管,加强治安保卫,严禁烟火要配有一定的消防器材,以防万一。
7﹑施工现场严禁无关人员的出入,严禁吸烟。

六 ﹑文明施工管理
拆除工程施工时,设专人向拆除部位洒水降尘。

七 ﹑墙体拆除后,并将垃圾运至到公司指定地点。 八 ﹑合同签订后工程不得转包。


3.设备展示



4.******

关于建渣清运的******,一般按照每车500元为基础,如客户有其他要求,那么可以相互沟通,而后以合同协商******为准

5.售后服务

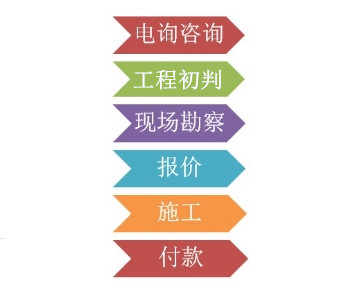

1. 电话咨询:了解客户具体情况,提供所需拆除和清运场所基本情况,预约上门时间。
2. 初步判断:根据服务对象,现场勘查,分析建渣情况,做出综合评价。
3. 现场勘察:根据现场勘查测评结果,出具施工方案及服务报价。
4. 报价:根据客户情况,进行报价。
5. 施工:根据服务对象进行施工服务,根据客户相应情况进行施工。
6. 付款

施工步骤及方法
1、施工步骤:施工前的准备工作---人工拆除---机械拆除---建筑垃圾运输
2、施工方法:
2.1 施工前的准备工作
①、机具进场前需经业主及管理公司确认,其操作人员必须是经过管理公司及业主培训且合格的操作人员。
②、拆除前要确定拆除建筑物与业主及管理公司核实,核实无误后方可进行拆除。
③、材料准备,包括挖机、装载机、运输车、电锤、榔头、钎子、1.8米的活动脚手架3台 氧气乙炔、小液压钳等。
④、室内桌椅及办公设备移除。
⑤、老厂作业区搭设脚手架用彩板做隔断,有混凝土地面的打膨胀 螺 丝固定,没有地面直接打
钢管固定。
⑥、车辆行驶的路段有消防栓处采取脚手架硬围护,防止车辆碰撞影响消防系统。
2.2人工拆除
①、有相关人员带领专业水电工先断开水源,进水切断支管直接堵死,电源有电工断电后确认指定哪根没电***断哪根。
②、人工拆 除 坐 便 及蹲 便 器 具时,要先打开污水井对内 疏 通后用水冲洗干净,污水排放完了以后才可以拆 除地下管道,防止环 境 污染。地下作业 时要先 前确 定其它管线、污水井、阀 门井 等位置后方可作业,有过路管线的采取人工开挖。
③、人工拆除门框窗户、木地板、隔墙、玻璃、卫生及餐厨洁具、吊顶、灯具,根据现场情况高处采用活动架。
④、空调拆除时应按:
a. 充气放溶液。
b、敲铜管头拔铜管。
c、割铁
d、溴化锂溶液要用器具打包封存,不要弄的到处都是防止破坏环境。
⑤、带电施工的必须有专业电工接 线,其他作业人员不得私自接线,电器具必须有安全部门检 查合格且贴合格证后方可使用,在带水带电作业时必须佩 戴 绝缘手套和橡胶绝缘鞋,切割时要有专人监火,灭火器要放在监火人3米内。
⑥、部分物件业主需保存的,拆除时要注意做好保护措施,拆除后打包存放业主指定地方、拆 除的材料及洁具经打包后整齐摆放临时办公室后面,运输过程中小心轻放,防止破损。
2.3机械拆除
①、机械进场,布置警戒线张贴警示牌。
②、机械拆除应从上往下逐层、逐段进行,先拆除非承重结构,后摘除承重结构, 必须按楼板、次梁、主梁、柱子的顺序进行施工。
③、具备机械拆除条件后,
先有破碎头挖机拆除,依次拆除次梁主梁及柱,依次拆除的高度不得超过2米,拆 除时警 戒 区 域内所有作业人员必须佩戴防护耳塞,挖机作业时尽量避免噪声过大。
④、拆除时挖机破碎头与混凝土摩擦会产生灰尘,有风的时候会影响周边环境,作业区域所有工作人员佩戴防护口罩,并派专人浇水,保持混凝土湿润不起灰尘,尽量避免周边环境不受污染。
⑤、施工中必须有专人监测拆除建筑物的结构状态并做好记录,当发现有不稳定状态趋势时,必须停止作业采取有效措施消除隐患。

⑥、路面及地面破碎采用挖机带破碎头施工,施工区域需布置警戒线张贴警示牌, 有专人看护指挥施工,施工前请业主相关专业人员确定路面是否有过路管线,取得业主方的交底确认后方可施工。

售后服务:

1.回访

      对拆除和清运的用户,在3小时后回访(正常情况下由电话中心统一回访,或中心回访用户),若回访用户不满意,则重新上门服务直至用户满意为止。


2.信息反馈
      服务工程师要将《服务任务监督卡》当天反馈至网点信息员处,网点信息员当天将用户结果反馈中心。如果服务任务监督中“满意”非用户所签或保修记录单未及时反馈,网点信息员每日与工程人员对帐,对弄虚作假按规定处理,并及时回访用户采取补救措施;若网点信息员信息反馈不及时,中心信息员每天同网点信息员在固定时间对帐,并按规定处理。
